地磅的混凝土澆築與別的有點不同,它是根據結構和施工工藝的不同,由三個部分組成:素混凝土墊層澆築、鋼筋混凝土基礎澆築和引道混凝土澆築。
一、素混凝土墊層澆築

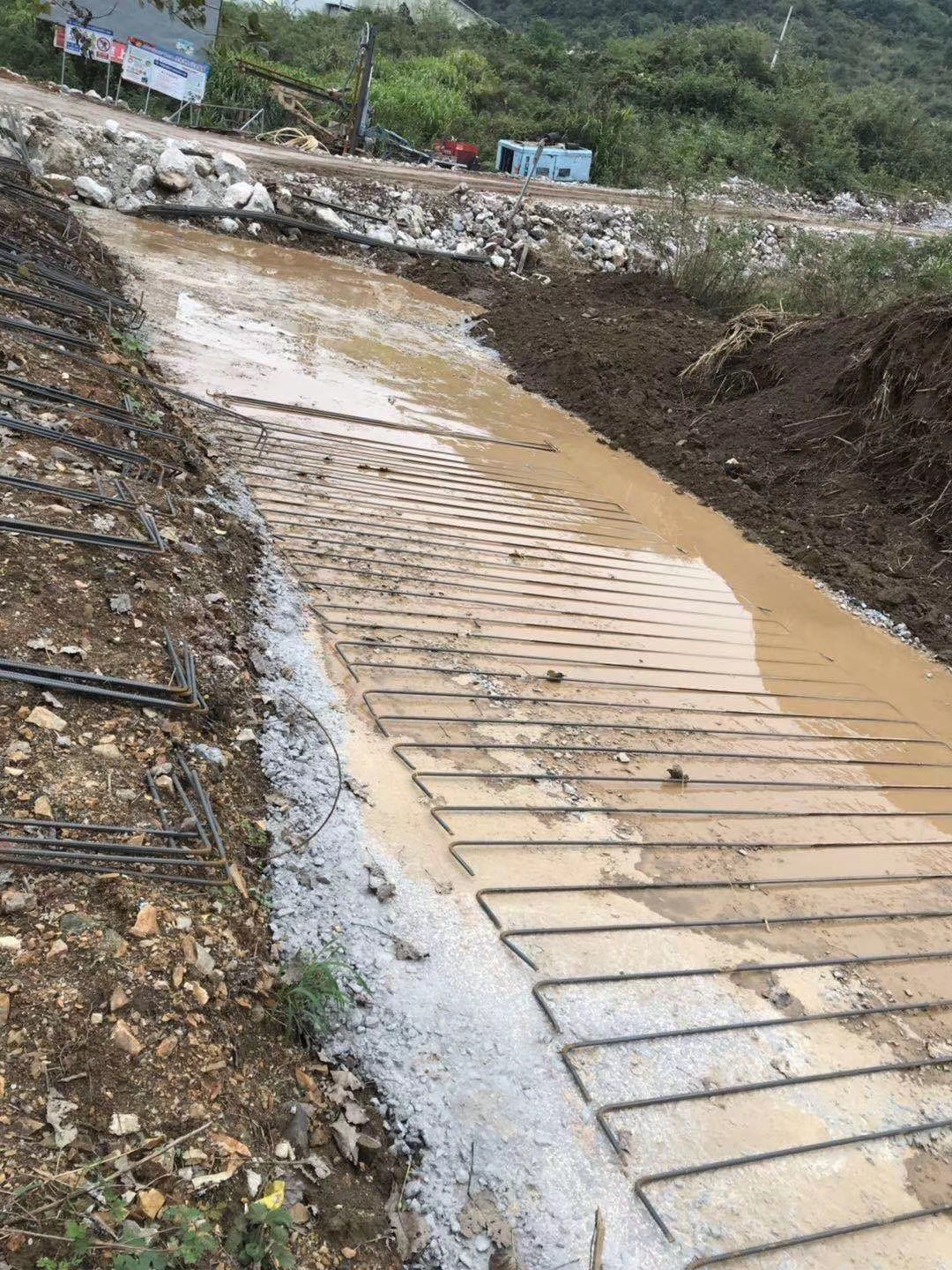

由於基礎較厚,為了保證電子地磅不高出地麵很多,地磅基礎一般都在地麵以下,因此,素混凝土墊層澆築前,需要用挖掘機挖出一個長方形的基坑出來,基坑寬度每邊比地磅箱梁寬出50cm,長度為地磅箱梁與引道長度之和,為了保證墊層規整,基坑四周可以用磚砌牆,牆後用沙土填埋。在實際施工中,為了減少素混凝土的用量,引道下麵的素混凝土墊層長度可以縮短,但素混凝土的總長度至少每端比箱梁長2m,基坑如果規整,素混凝土墊層可以直接澆築在基坑裏,而不需要支模。
二、鋼筋混凝土澆築

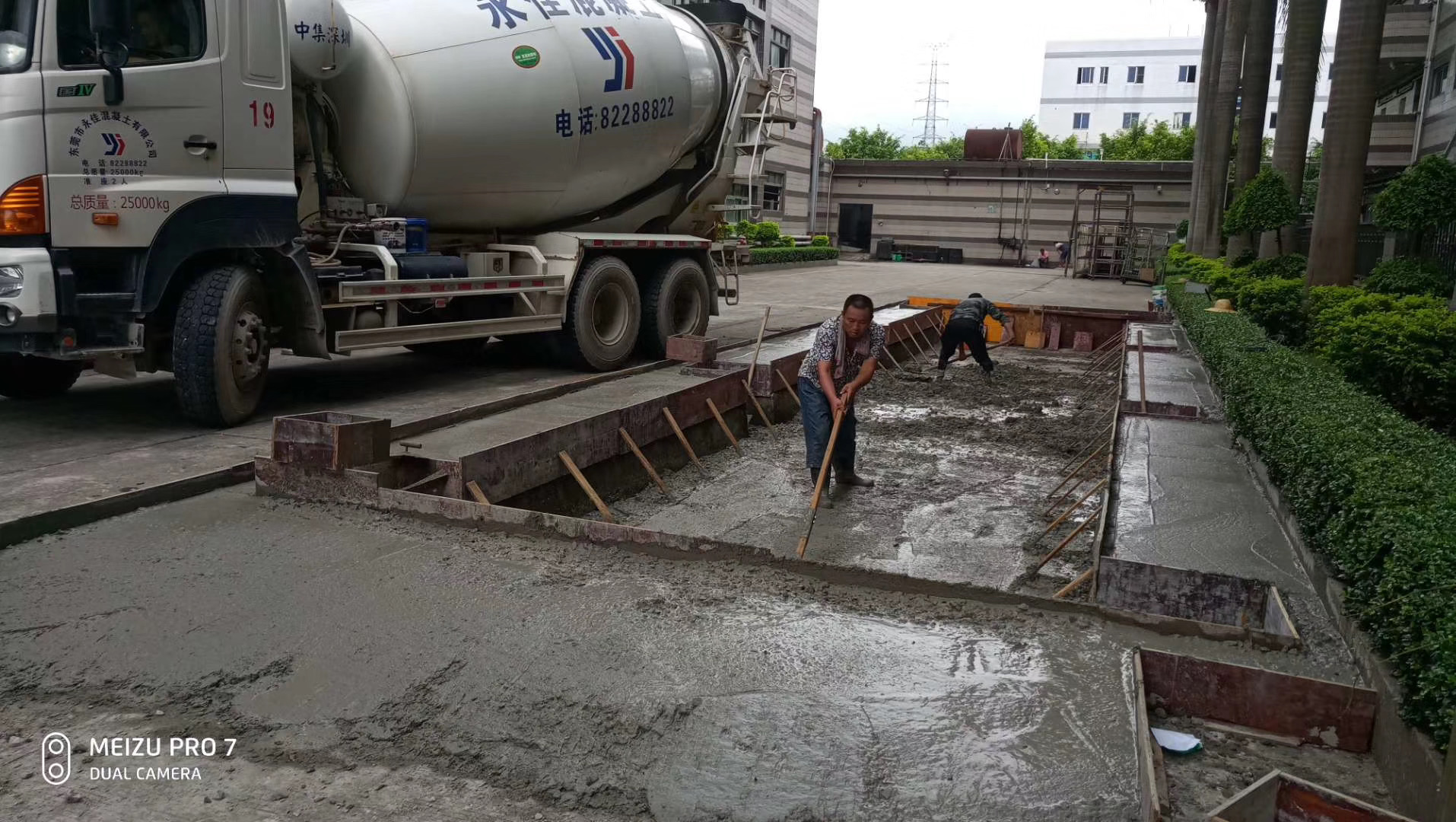

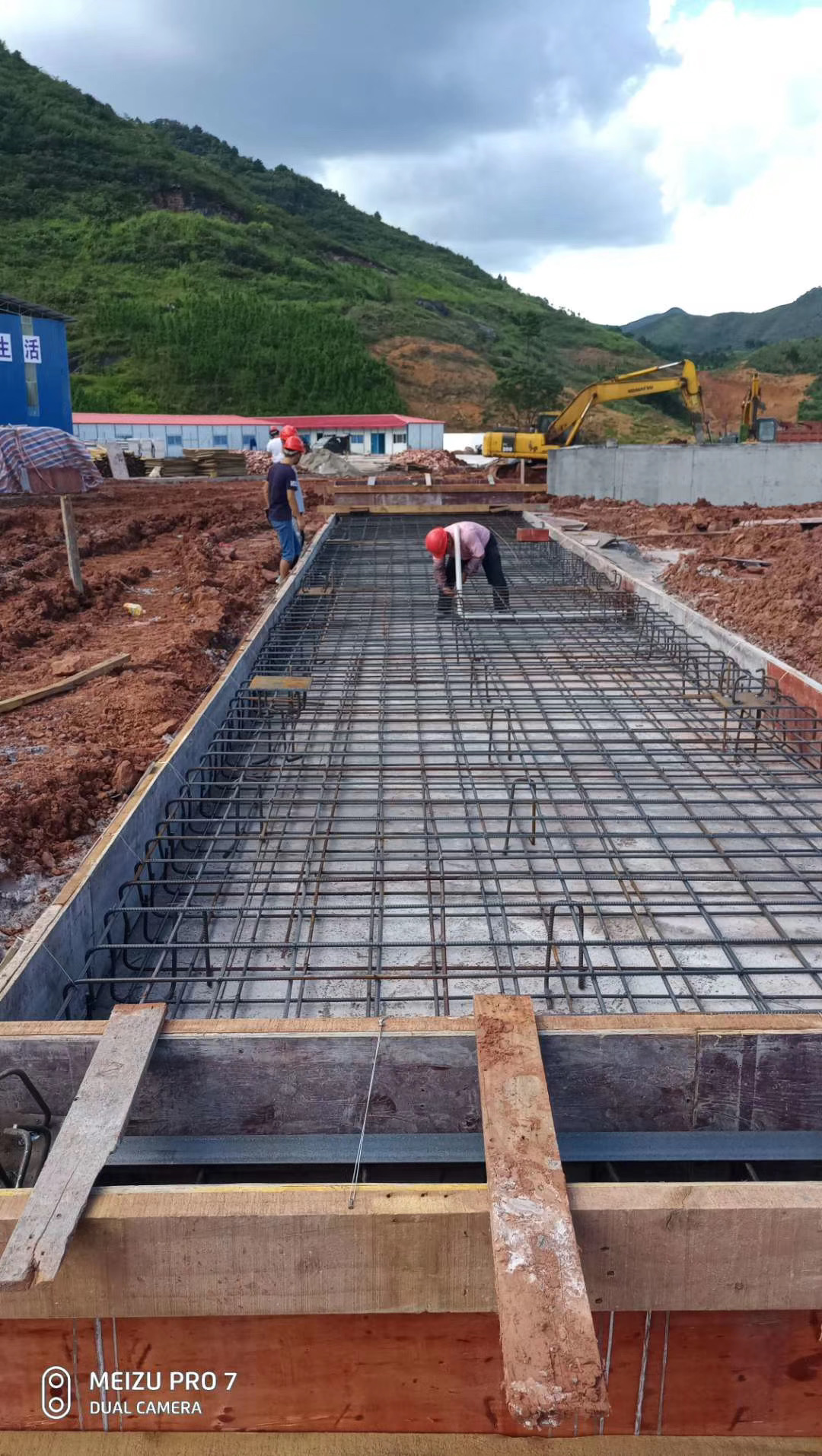

素混凝土墊層凝固後,在上麵按照設計尺寸放線,架起鋼筋網,鋼筋網為縱橫向支起模板,綁上塑料套管,澆築一個0.3*0.4*12M的長方體鋼筋混凝土塊。
三、箱梁兩端混凝土澆築
由於支模困難,箱梁兩端的引道混凝土不能一起與底麵鋼筋混凝土同時澆築,因此需要等基礎混凝土凝固一段時間後單獨支模澆築,澆築時兩角鋼之間的距離和預埋件的位置準確與否是關鍵,需要重點校正。
地磅坑基礎澆築中需要注意的主要事項:
1、基礎混凝土支模放線,基坑挖好後就澆築素混凝土墊層,素混凝土墊層凝固1〜2天後,就可進行鋼筋混凝土基礎放線了。一般情況下,鋼筋混凝土基礎每邊寬出箱梁28cm,而素混凝土墊層每邊寬出鋼筋混凝土基礎12cm。在素混凝土墊層表麵用釘子找出兩個點以確定長度方向的中心線,然後根據這兩點用墨線彈出地磅基礎的中心線,尋找中心線時要保證隨後放出的基礎邊線都在墊層的範圍內並均勻的分布,避免有的超出墊層,有的距離邊界有多餘。寬度方向的中心線要在保證垂直長度方向的中心線的前提下,也要保證寬度方向的邊線均勻分布在墊層基礎上。放好線後,按照已經彈在墊層上的邊線進行支模。
2、 基礎混凝土校模:支好模後需要進行校模,其實最主要還是控製鋼筋混凝土麵層的平整度,以保證整個鋼筋混凝土水平麵高低不相差3mm。為達到這個結果,測量員需進行多次校模,澆築時需要踴躍校模,模板固定後需要進行校模,澆築前還需進行校模,混凝土澆築後、凝固前還需進行最後校模。
3、 引道混凝土澆築校模:這個需要注意的地方是地磅基礎的澆築是不是符合安裝要求,引道混凝土的澆築也是非常重要,非常重要的。因為引道混凝土的澆築既要保證水平麵的平整度、混凝土兩端之間的平行距離和混凝土端麵的垂直度,混凝土還要受預埋件最後植入的擾動。鋼筋混凝土基礎澆築完後1天〜2天,就可以對其兩端引道混凝土的放線,按照放線支模、固定模板,這時校模是關鍵,著重注意四個方向:絕對距離、矩形形狀、平整度和端麵垂直度。考慮地磅的安裝縫隙3cm,最多不超過5cm;其平行距離誤差不大於6mm,矩形對角線長度誤差在6mm以內;兩端混凝土上表麵平整度誤差在4mm以內;混凝土端麵垂直,垂直度偏差小於6度。這四個方麵要隨澆築進程及時校正,澆築完後凝固前也要校正,確保混凝土最後成型符合地磅安裝要求。

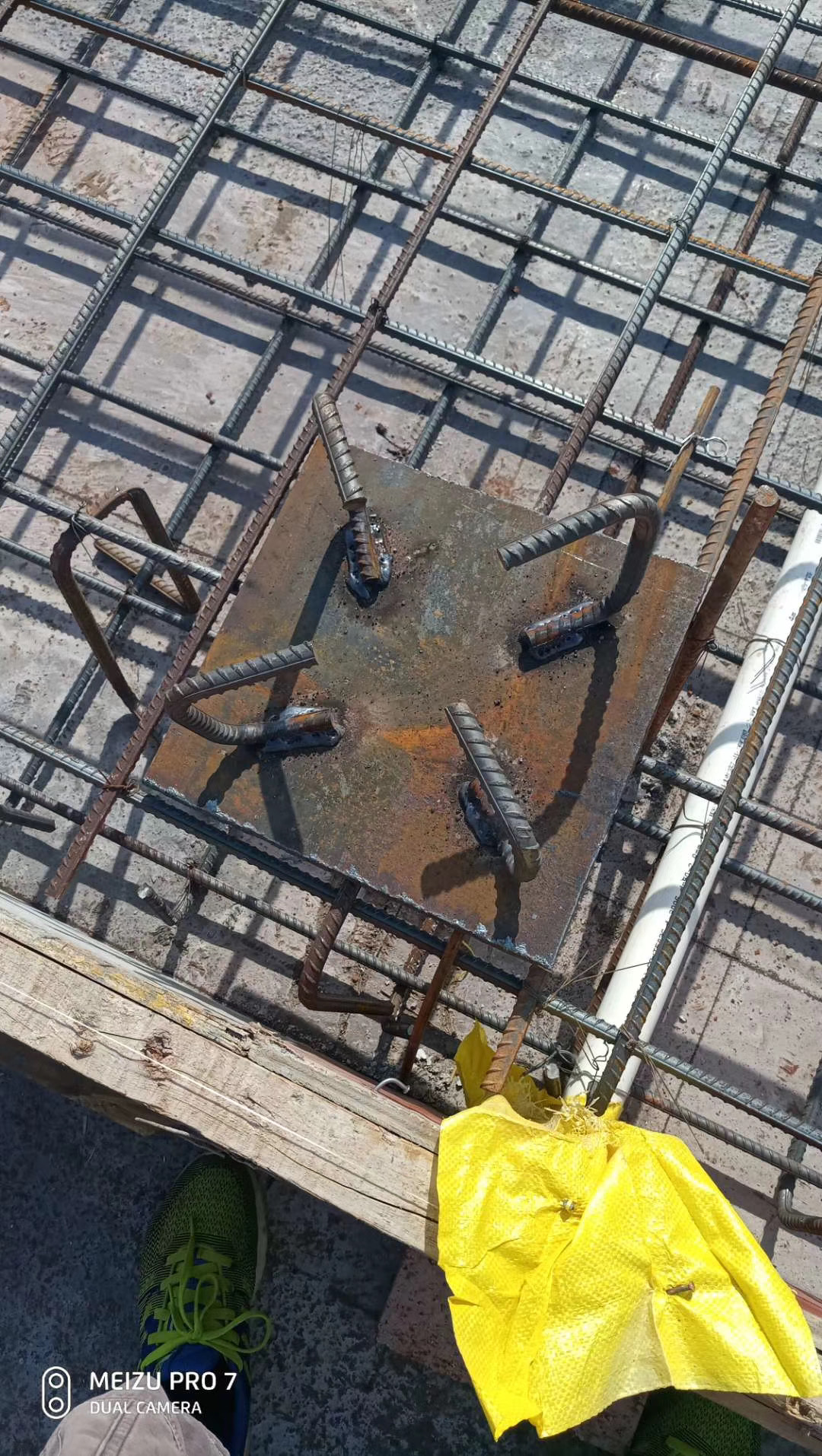

補充說明:預埋件的安裝。要知道電子地磅的基礎裏麵有一些預埋件,這些預埋件我們需要在基礎混凝土澆築前一定要預製好,這裏包括以下幾種預埋件:限位擋板、傳感器墊板、接零鍍鋅杆、穿線也和引道端麵護角角鋼。接零鍍鋅杆可以在素混凝土墊層澆築時埋入,也可在墊層澆築後、鋼筋混凝土澆築時埋入,也可在墊層澆築後、鋼筋混凝土澆築前在設計位置打入。穿線也在鋼筋混凝土澆築前用塑料管預埋在設計位置,堵塞塑料管兩端保證混凝土凝固後塑料管可導通即可。傳感器墊板厚2.5cm,麵積21cm*21cm,墊板一側焊四個長20cm的直徑為16mm的鋼筋,墊板在鋼筋混凝土澆築時預埋在混凝土表麵,保持混凝土表麵高差不超過3mm。護角角鋼和限位擋板都是在最後澆築引道兩端混凝土時預埋的,限位擋板板厚1cm,麵積15*15cm,在板一側也焊有四個長20cm的直徑16mm鋼筋。角鋼長3m(與鋼梁同寬),規格為10cm的等邊角鋼,角鋼預埋前還需焊上四、五個用直徑2cm鋼筋做的鋼腳架,鋼腳架在混凝土澆築時可以固定角鋼位置,運行當中,由於角鋼焊在鋼腳架上,可以避免角鋼從引道一角脫落,實現護角的作用。
